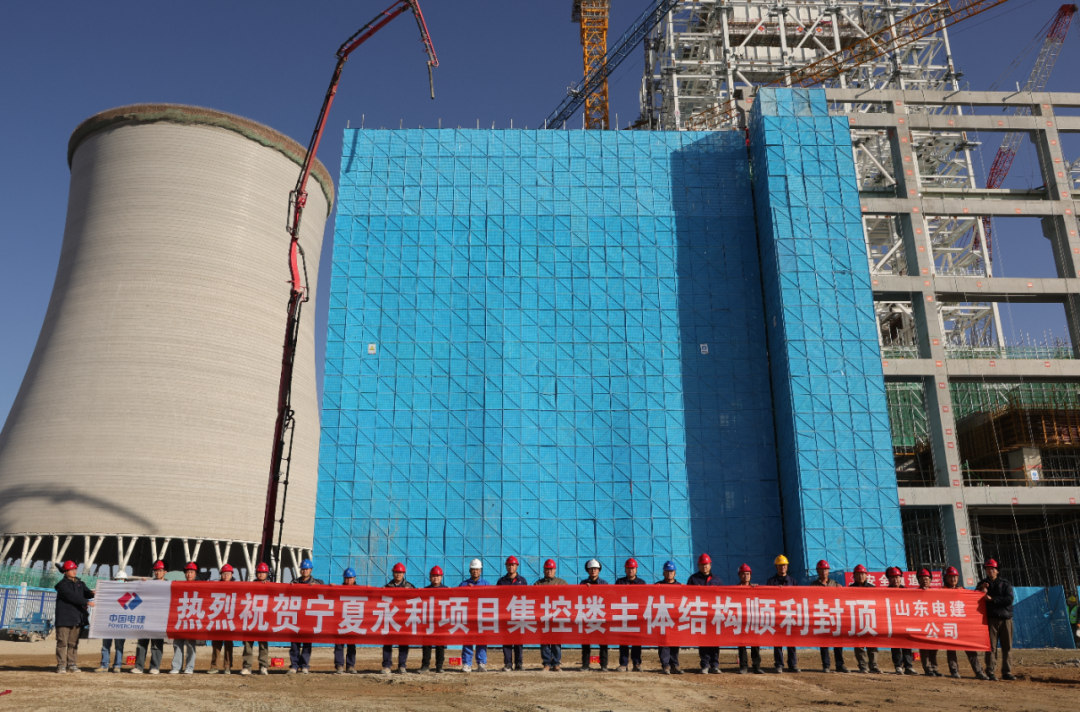

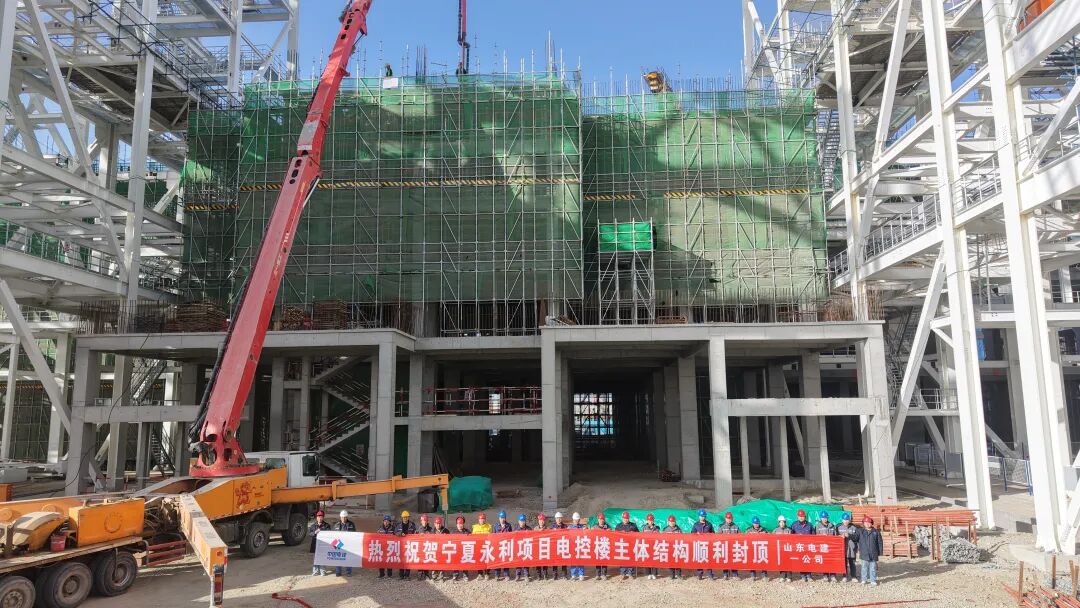

| 党建引领筑根基 关键节点启新程 —— 永利2×66万千瓦煤电项目三大核心建筑圆满结顶 |
|
2025年11月29日,永利能源有限公司2×66万千瓦煤电项目迎来建设进程重要里程碑——间冷塔、集控楼与电控楼三大核心建筑同步实现结顶。这一关键节点的顺利达成,标志着项目已全面完成主体结构施工任务,正式迈入设备安装调试攻坚阶段,为工程按期高质量交付、早日实现投产发电提供了坚实支撑。
自项目开工建设以来,公司党总支始终以习近平新时代中国特色社会主义思想为指引,充分发挥“红色引擎”作用和党组织战斗堡垒作用,坚持“党建红引领建设蓝”的工作思路,锚定“抓安全、保质量、提效率”三大核心目标,统筹协调各方资源,科学推进各项建设任务。面对项目所在地地质条件复杂、多专业交叉作业密集、施工协调难度大等多重挑战,公司主动创新施工管理模式,推行“分区域流水施工”方案,通过优化工序衔接逻辑、合理配置人力物力资源,有效提升了施工效率和现场精细化管控水平。在质量管控方面,严格落实“三检制”“举牌验收制”等刚性管理要求,组建质量监督专班,对混凝土浇筑、钢筋绑扎、大型构件吊装等关键施工环节实施全程旁站监督,确保每一道工序都严格遵循设计规范和工程建设标准,实现工程质量全程可控在控。针对高空作业、起重吊装等高危作业环节,构建全流程安全管控体系,通过实名认证、动态刷脸准入、岗前安全培训、专项技术交底等多重措施,织密织牢安全生产防护网,确保各项建设任务精准达成计划节点目标。

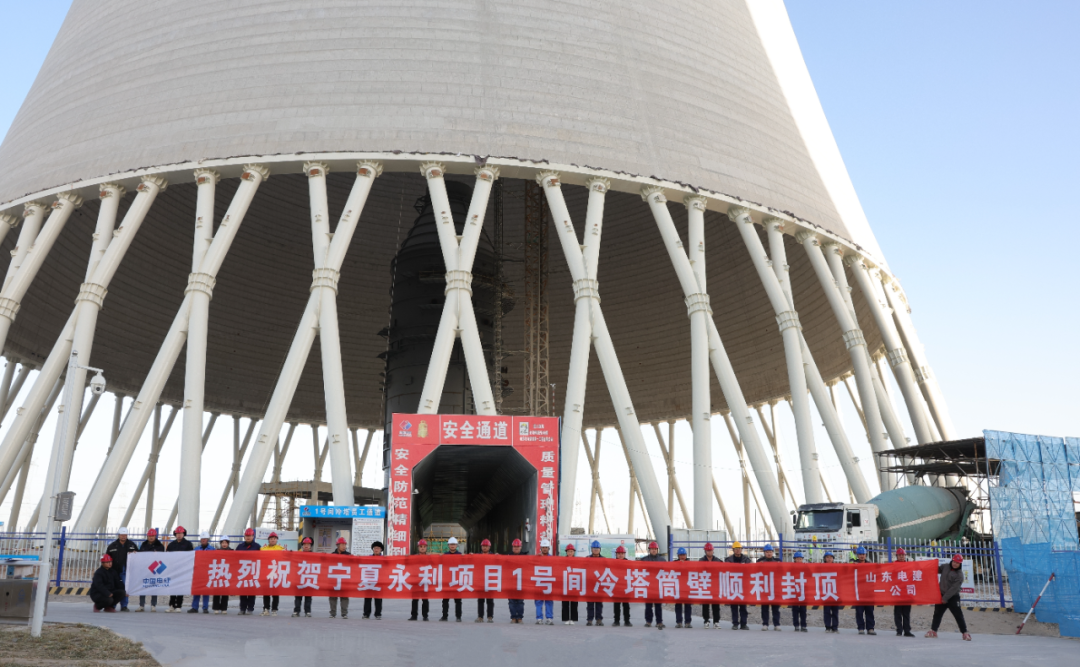

作为项目标志性核心建筑,1号间冷塔的顺利结顶充分彰显了工程建设硬实力。该间冷塔塔高183米,零米处直径146.17 米,出口直径98.50米,喉部高度137.25米,其结构规模和施工技术难度在同类型煤电项目中处于较高水平。自2025 年7月1日筒壁施工正式启动以来,公司秉持“攻坚克难、精益求精”的奋斗精神,战高温、斗酷暑,历经152个日夜的连续奋战,圆满完成118节筒壁的施工任务。施工期间,累计完成钢筋安装2443吨、混凝土浇筑17885立方米,所有工序质量指标均严格契合设计要求,为项目后续热力系统安装、主机设备调试等关键工作奠定了坚实的结构基础。
此次结顶不仅是项目建设的重要里程碑,更彰显了全体参建人员攻坚克难的奋斗精神。下一步,项目将聚焦设备进场验收与安装调试工作,持续强化安全管理与质量管控,全力冲刺后续建设目标,为实现区域能源结构优化和经济社会发展注入强劲动力。(办公室) 扫一扫在手机打开当前页
|
